2026供應鏈移轉:東南亞設廠成本與選址

2026 年 09 月 07 日 夢想智賦

供應鏈移轉不等於把機器搬去越南,也不代表第一年就會省錢。波士頓諮詢集團(Boston Consulting Group,BCG)2026 年報告指出,北越總營運成本占營收比重,模型初期比中國珠三角高2.7個百分點。;企業真正要算的是客戶資格、物料來源、良率爬坡、關稅與現金流能否同時撐住。



對台灣中小企業來說,問題也不該簡化成「一定要出海嗎」。若主要客戶已把多國生產列入供應商審查,沒有替代產能會增加失單風險;若產品高度資本密集、在地需求足以消化產能,留在原基地仍可能合理。先確認客戶要求,再談選國家與蓋廠,順序不能反過來。



一、供應鏈移轉已進入決策期,但中小企業不必盲目跟搬

BCG 認為,電子製造商約有 24~36 個月決定並啟動新布局,之後通常還要再花 24~36 個月讓產線穩定。這是報告依全球電子製造業、工業區容量與補貼窗口提出的判斷,不是每一家台灣中小企業都在 2026 年面臨同一個截止日。真正的期限,仍要回到大客戶的供應商評分表、下一代產品排程與合約更新日。



報告分析總部位於大中華地區的 314 家上市製造商,具有海外生產據點的比例由 2017 年 12% 增至 2026 年 56%。年營收超過 30 億美元的企業,2026 年約 21% 仍維持單一國家生產;年營收 5 億至 30 億美元的兩個較小級距,約一半仍集中在單一國家。大客戶已經移動,中型供應商才剛要處理資本支出、人才與量產風險,時間自然比帳面上更緊。



這組資料不能直接推論「台灣小公司有 56% 已出海」。BCG 的樣本是大型上市電子製造商,最小年營收門檻為 5 億美元,遠高於多數台灣中小企業。它比較適合拿來辨認客戶端規則與產業方向,而不是拿來預測一家 50 人零件廠的投資報酬率。



先查客戶,再決定要不要蓋廠

報告指出,大型原始設備製造商與超大規模資料中心業者,正把多國生產網路放進供應商資格條件。這不表示每位客戶都要求供應商自有兩座工廠。有些客戶接受備援代工、第二來源、授權生產或可快速切換的合作產線,中小企業應先取得書面標準,不要只靠業務口頭轉述。



假設一家台灣連接器廠有六成營收來自同一名美國客戶,客戶預計 2027 年更新供應商名單。公司眼前要做的,是問清楚備援產能需要位於哪一國、何時通過驗證、哪些製程必須移轉,再回推投資時程。若客戶沒有承諾最低採購量,光為了「跟上趨勢」先買地,風險會全部留在自己帳上。



資本密集型產業還要更慢一點。BCG 估計,勞力密集、資產較輕的組裝產線可能用 12~24 個月移轉;晶圓廠、先進封裝與前沿設備通常要 3~5 年,還得等客戶認證與周邊供應鏈到位。不同產業的時鐘不一樣,拿組裝廠速度要求半導體設備商,預算很容易失真。



二、東南亞設廠先看產業聚落,也要把失敗風險算進去

越南、泰國與馬來西亞不是可以互換的低成本基地。BCG 資料顯示,大中華地區製造商進入東南亞時,約 76% 集中在這三國;82% 的擴張企業只選一個主要目的地。資源有限的中小企業與其同時撒三張網,更適合先找與客戶、供應商及人才重疊度最高的一個據點。



表1:越南、泰國、馬來西亞選址比較

選項 BCG 資料中較突出的環節 較適合的起點 進場前要查核 初期做法
越南 ODM/EMS、連接元件、機構件與部分組裝 客戶已有越南產線,需要就近供貨的零組件商 園區空間、進口物料比率、電力與跨境物流 先設小型驗證線,確認良率與交期
泰國 PCB/PCBA、電源與電池,並有車用電子基礎 製程認證較長、需要供應商聚落的電子零組件商 客戶認證期、設備維修、技術人才與投資額 與錨定客戶共同排認證節點
馬來西亞 半導體設備、IDM、OSAT 等高技術環節 重視工程人才與半導體後段經驗的企業 人才成本、保稅制度、客戶與園區配套 先盤點工程職缺與合格協力商
暫不自建工廠 以代工、策略合作或第二來源建立備援 訂單尚未承諾,或資金不足以承受兩年爬坡期的公司 技術外流、品質責任、產能優先權與退出條款 用一個產品線做 6~12 個月驗證


表格製作:夢想智賦

來源:BCG《The Electronics Supply Chain Has Crossed an Inflection Point》Exhibit 7;經濟部投資促進司「新南向投資研究成果」。



這張表適合用來縮小候選名單,不能取代實地盡職調查。BCG 統計的是各國已形成規模的布局數量,不代表某國對任何公司都最省錢。若關鍵材料仍從台灣或中國出貨,園區離客戶近,卻離供應商與港口很遠,總成本仍可能更高。

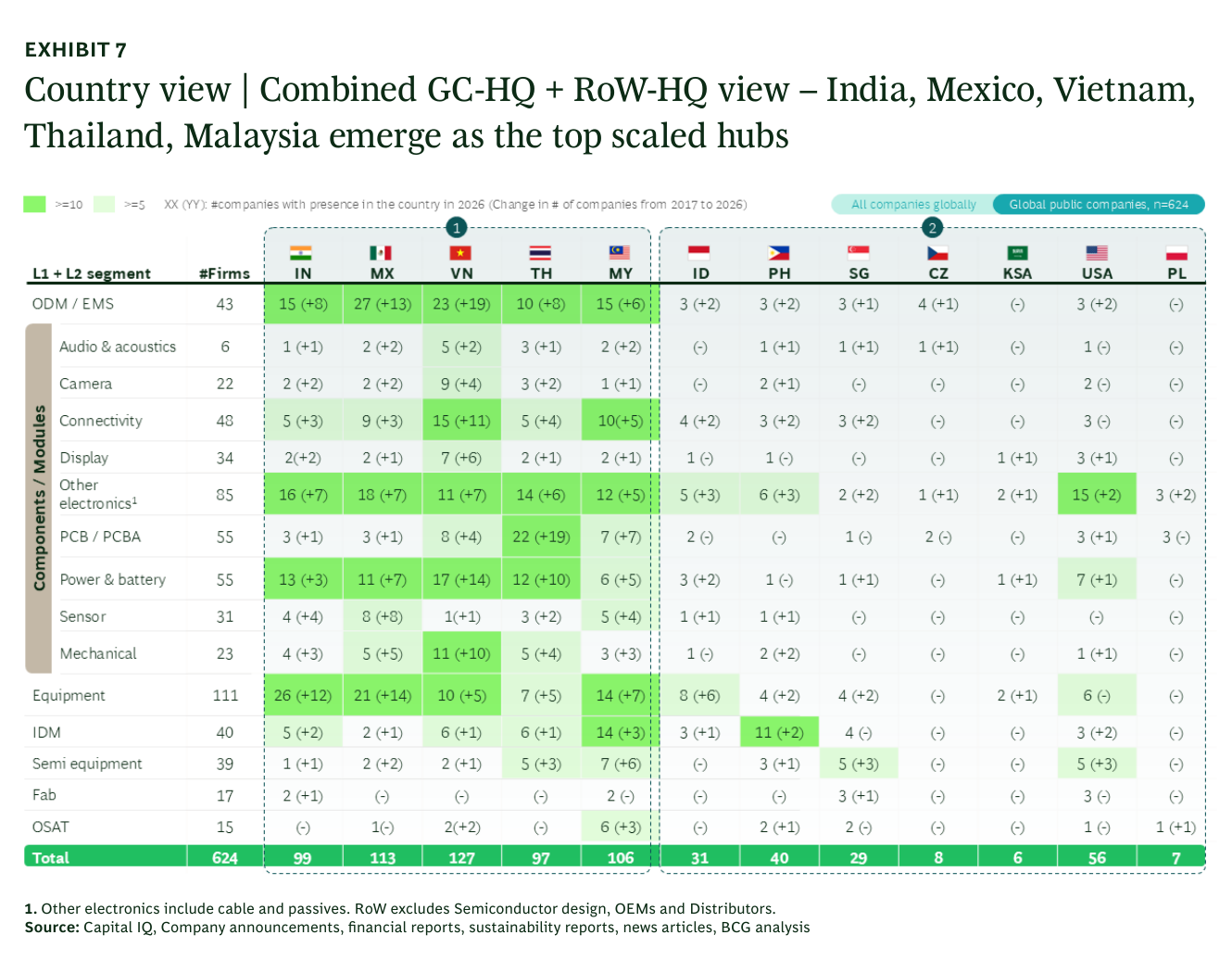

圖1:電子製造業主要目的地與產業環節分布

圖1:電子製造業主要目的地與產業環節分布

來源:BCG《The Electronics Supply Chain Has Crossed an Inflection Point》,Exhibit 7,第 13 頁。



越南、泰國與馬來西亞都有電子產業投資,但強項分布不同。企業應比對自己的製程與上下游,不宜只用平均工資或朋友設廠經驗選址。



每四家約一家獲利下滑,問題多半出在執行

BCG 觀察跨國擴張企業後發現,約 27% 在觀察期間出現稅後淨營業利潤(NOPAT)下滑;未擴張企業的比例則為 34%。這代表擴張企業整體表現較好,但出海本身沒有保證。報告歸納的常見原因,包括低估新地點前兩三年的物料溢價、產能爬坡慢於計畫,以及關稅或原產地認定比原先模型更嚴格。



原產地尤其不能當成貼標籤問題。產品在哪裡完成足以改變原產地的製程、各市場採用什麼認定標準、能否提出物料與製程紀錄,都要由報關、法務與客戶合規人員逐案確認。只把最後一道簡單工序移到海外,未必能取得期待的關稅待遇,還可能產生補稅、裁罰或客戶稽核風險。



另一個常被忽略的警訊是「客戶願意認證,卻沒有承諾量」。十人到五十人的傳統製造商,通常無法同時負擔台灣舊廠與海外新廠長期低稼動。談海外布局時,應把最低採購量、驗證費用分攤、價格重談條件與終止機制一起放進商務談判。



三、越南設廠成本要看五年帳,AI只能幫忙控管執行

去越南設廠的前兩年,成本可能比原基地高;供應鏈成熟後,才可能轉為優勢。BCG 以北越組裝密集型工廠對比中國珠三角,在基準情境下估計 2026 年北越總營運成本高出 2.7 個百分點營收,2031 年轉為低 0.9 個百分點。報告正文四捨五入為約 1.0 個百分點,表格則列 0.9。



原因不難理解。代表性組裝密集型工廠的材料成本占營收 81%~88%,直接人工只有 3%~5%。新據點前兩年通常面臨 15%~25% 的在地採購溢價;就算工資較低,只要物料價格、運費或良率多出一點,省下來的人工很快就被吃掉。

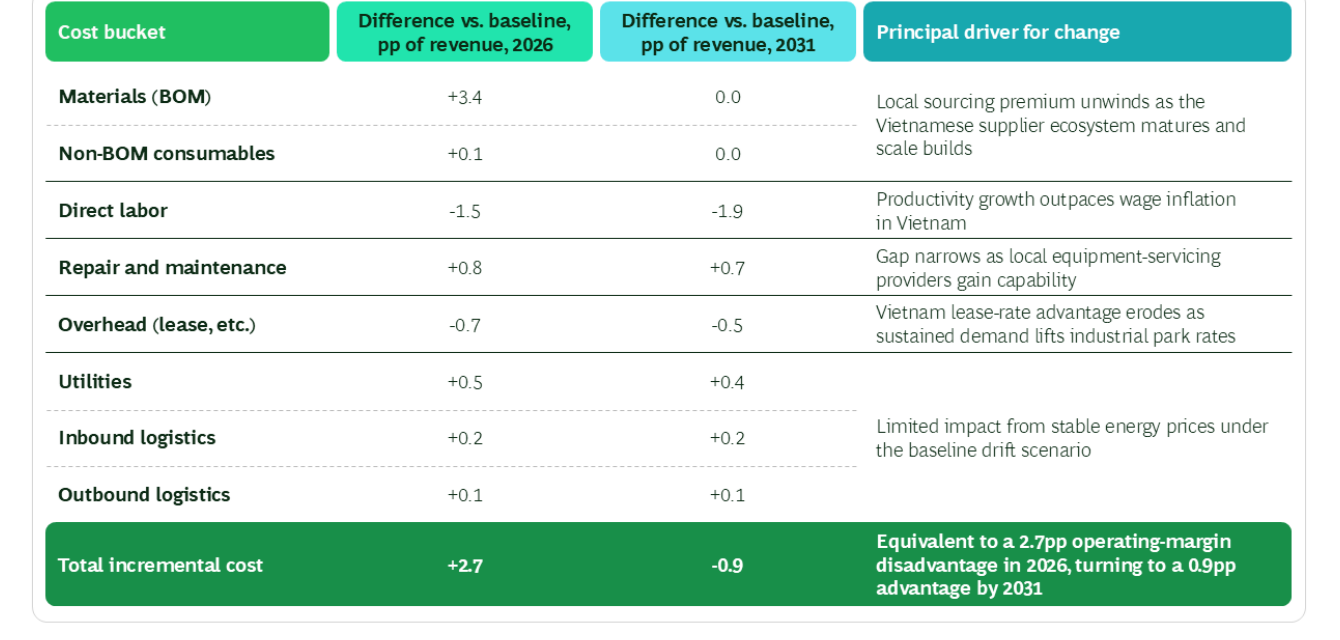

圖2:北越組裝工廠相對中國珠三角的增量成本

圖2:北越組裝工廠相對中國珠三角的增量成本

來源:BCG《The Electronics Supply Chain Has Crossed an Inflection Point》,Exhibit 11,第 19 頁。



2026 年的 +2.7 代表北越成本較高,2031 年的 -0.9 代表成本轉為較低;數字是占營收的增量百分點,且未納入另行建模的關稅與稅負,不能直接當成所有越南工廠的獲利預測。



因此,財務模型至少要拆成物料、非物料耗材、直接人工、維修、租金與管理費、水電、進出貨物流、關稅及合規成本,並做基準、悲觀兩種情境。若公司只拿「越南月薪較低」當投資理由,這份試算還不能送進董事會。



夢想智賦顧問線上諮詢



AI可以縮短準備時間,但要有乾淨資料與負責人

BCG 表示,依其專案經驗,採購基準比價、庫存最佳化與自動化製造控制塔等數位工具,可把生產準備期由 24 個月以上壓到 12 個月內,並在前三年找回 3~5 個百分點成本。這是顧問實務經驗,不是適用每家公司的保證值。若物料編碼不一致、報價沒有幣別與交期、工時紀錄不完整,系統只會更快產出錯的答案。



中小企業可以先用 30 天完成可否進場的第一輪判斷,不必一開始就買大型系統。把資料補齊、責任人定清楚,再決定要不要進一步選址與投資。



表2:供應鏈移轉 30 天決策檢查表

時間 要完成的工作 主責角色 必須取得的證據 暫停條件
第 1 週 確認前五大客戶的多國生產要求 業務主管 書面評分標準、驗證期限、預估採購量 客戶無需求,也不承諾驗證資源
第 1~2 週 建立現況成本基準 財務、採購 單一料號到岸成本、良率、工時與庫存天數 資料缺漏到無法重算毛利
第 2 週 盤點越南、泰國、馬來西亞供應商 採購、品保 報價、認證、最小訂購量、交期 關鍵物料只能長距離進口
第 3 週 模擬基準與悲觀現金流 財務主管 24 個月資金缺口、匯率與稼動率敏感度 現金不足以支應爬坡期
第 3~4 週 查核稅務、勞動與原產地規則 外部專業顧問、法務 書面意見與文件清單 預期關稅優惠無法成立
第 4 週 決定自建、合作驗證或暫緩 負責人、董事會 投資門檻、停損點、下一階段預算 沒有負責人或客戶里程碑


表格製作:夢想智賦

來源:依 BCG 報告的 landed cost、customer qualification、operational readiness 三項原則整理,並加入台灣中小企業決策情境。



這份檢查表的重點是建立停損條件。完成 30 天盤點後,結果可能是自建工廠,也可能是先找當地代工、與既有供應商共線,或暫緩投資;只要證據不足,就不該把「已經花了顧問費」當成繼續投入的理由。



四、供應鏈移轉常見問題 FAQ

Q1:台灣中小企業不去東南亞設廠,真的會接不到訂單嗎?

不一定,但單一國家生產的商業風險正在上升。先向前五大客戶確認多國生產是否為必要資格、何時生效,以及合作產線能否被接受;沒有書面要求前,不宜直接把 BCG 對大型電子製造商的結論套在自己公司。



Q2:越南設廠第一年真的比中國或台灣便宜嗎?

未必。BCG 的北越組裝密集型工廠模型顯示,2026 年初期成本可能比中國珠三角高 2.7 個百分點營收,主因是物料溢價抵銷人工優勢;這是特定模型,不包含所有產業、稅負與個別公司的條件。



Q3:越南、泰國、馬來西亞要怎麼選?

先看自己的製程最依賴哪一種聚落。BCG 資料中,越南在 ODM/EMS、連接與機構件布局較多,泰國的 PCB/PCBA與電源電池較突出,馬來西亞則有半導體設備、IDM 與 OSAT 基礎;最後仍要以客戶位置、物料來源與人才成本實地驗證。



Q4:每四家出海就有一家賠錢,這個數字可信嗎?

BCG 的分析顯示,跨國擴張企業約 27% 在觀察期間出現 NOPAT 下滑,可以理解為約每四家一家。樣本來自大型上市電子製造商,而且 NOPAT 下滑不等於公司倒閉,引用時要同時交代樣本與指標限制。



Q5:中小企業可以先用 AI 做哪些供應鏈移轉工作?

可以先做跨國報價比較、庫存情境模擬與建廠進度預警。導入前要統一料號、幣別、交期、良率與工時欄位,並指定採購或財務主管覆核;資料不完整時,先整理 Excel 也比直接買一套大型平台實際。



五、參考資料

1. Boston Consulting Group, “The Electronics Supply Chain Has Crossed an Inflection Point,” 2026-09-01.

2. 經濟部投資促進司,投資臺灣入口網「全球布局」。

3. 經濟部投資促進司,投資臺灣入口網「新南向投資研究成果:產業地圖」。

4. 經濟部國際貿易署,「新南向政策專網」。



企業經營的每個階段,幾乎都會遇到需要外部資源與專業協助的時刻,只是多數人並不確定,該從哪裡開始。

關於夢想智賦|你的公司資源加速器
我們致力於成為企業成長的最佳推手,提供一站式的企業資源整合服務。累計至今,我們已成功輔導超過 60 家企業完成創新研發佈局與經營規模擴張,累計已幫企業取得超過新台幣 1.2 億元的政府補助資源,我們是企業轉型升級最堅實的後盾。

【資金媒合】協助申請政府補助、財務募資,讓好點子有錢執行。

【顧問陪跑】提供數位轉型工具與專業諮詢,解決經營卡關難題。

【品牌曝光】舉辦活動與媒體宣傳,讓更多人看見你的品牌。

不論你是新創公司、中小企業還是想要數位轉型,我們提供多元顧問團隊來幫你找到對的成長資源!

► 想免費獲得第一手關鍵情報資源?免費加入【官方會員】獲得會員專屬電子報【官方LINE帳號】,最新資訊不漏接,我們陪你一起把公司做大!
延伸閱讀
